Chọn phần mềm quản lý sản xuất phù hợp: So sánh ERP và MES cho doanh nghiệp sản xuất
Nếu bạn đang tìm phần mềm quản lý sản xuất để giảm sai lệch kế hoạch, kiểm soát tiến độ theo thời gian thực và tối ưu chi phí vận hành, hướng đi hiệu quả nhất là so sánh đúng vai trò ERP và MES theo nhu cầu của nhà máy, không chọn theo “tên gọi” hay “bảng giá”. ERP mạnh ở quản trị nguồn lực tổng thể (mua hàng–kho–kế toán–bán hàng), còn MES mạnh ở điều hành thực thi tại xưởng (lệnh sản xuất–WIP–chất lượng–thiết bị) và dữ liệu thời gian thực.
Tiếp theo, để lựa chọn chính xác, bạn cần hiểu bạn đang thiếu “năng lực quản trị” hay thiếu “năng lực điều hành hiện trường”: thiếu chuẩn hóa dữ liệu và dòng chảy nghiệp vụ thì ưu tiên ERP; thiếu minh bạch tiến độ, OEE, truy xuất, lỗi công đoạn thì ưu tiên MES hoặc mô hình tích hợp ERP+MES.
Ngoài ra, doanh nghiệp cũng thường vướng 3 câu hỏi phụ: (1) chọn theo ngành và quy mô như thế nào, (2) tiêu chí chấm điểm/so sánh khi demo ra sao, (3) nên dùng bản miễn phí hay trả phí để đạt ROI nhanh. Những phần này sẽ được triển khai theo từng mục, giúp bạn ra quyết định “đúng hệ” và “đúng phạm vi”.
Sau đây, hãy cùng khám phá cấu trúc lựa chọn theo ngữ cảnh sản xuất Việt Nam, từ định nghĩa–phân loại–so sánh–đến lộ trình triển khai, rồi mới mở rộng sang các tình huống chuyên sâu sau ranh giới ngữ cảnh.
Phần mềm quản lý sản xuất là gì và khác gì với ERP/MES?
Phần mềm quản lý sản xuất là nhóm giải pháp số hóa hoạt động lập kế hoạch–điều hành–kiểm soát sản xuất, trong đó ERP thiên về quản trị nguồn lực toàn doanh nghiệp còn MES thiên về giám sát và điều hành xưởng theo thời gian thực, bám sát “đơn hàng đang chạy”.
Cụ thể, khi bạn hỏi “phần mềm quản lý sản xuất là gì”, điều quan trọng là móc xích từ mục tiêu (giảm trễ/giảm lỗi/giảm tồn) → dữ liệu cần có → hệ thống nào tạo ra dữ liệu đó. Vì vậy, thay vì định nghĩa chung chung, hãy nhìn theo 3 lớp: lập kế hoạch, thực thi, phản hồi dữ liệu.
ERP trong sản xuất giải quyết vấn đề gì?
ERP giải quyết bài toán quản trị tổng thể: kế hoạch nhu cầu vật tư (MRP), mua hàng, tồn kho, giá thành, tài chính–kế toán, bán hàng, nhân sự… Nhờ đó, ERP giúp doanh nghiệp “đúng số” ở cấp quản trị: có một nguồn dữ liệu chuẩn để ra quyết định và khóa quy trình.
Để minh họa, với doanh nghiệp sản xuất nhiều mã hàng, ERP thường phát huy giá trị ở:
- Chuẩn hóa BOM/định mức và luồng phê duyệt.
- Liên kết đơn hàng–kế hoạch–mua hàng–kho để giảm thiếu vật tư.
- Tập trung số liệu giá thành và đối soát.
Tuy nhiên, hạn chế phổ biến là ERP không sinh ra dữ liệu hiện trường theo phút/giây nếu không có tầng thu thập từ xưởng, nên các chỉ số như thời gian dừng máy, WIP theo công đoạn, lỗi theo ca… thường vẫn phải “nhập tay” hoặc tổng hợp cuối ngày.
MES trong nhà máy giải quyết vấn đề gì?
MES (Manufacturing Execution System) tập trung vào theo dõi và ghi nhận quá trình chuyển đổi từ nguyên vật liệu sang thành phẩm, cung cấp dữ liệu để tối ưu điều kiện hiện tại của xưởng nhằm tăng sản lượng và kiểm soát chất lượng.
Ví dụ, MES thường mạnh ở:
- Điều hành lệnh sản xuất theo công đoạn (dispatching).
- Theo dõi WIP và trạng thái máy/line theo thời gian thực.
- Ghi nhận chất lượng, lỗi, scrap, rework theo ca/kíp.
- Truy xuất nguồn gốc (traceability) theo lot/serial ở ngành yêu cầu tuân thủ.
Một điểm đáng chú ý: trong nghiên cứu về OEE tại Việt Nam, tác giả cũng đề cập bối cảnh hệ thống giám sát thời gian thực và vai trò dữ liệu (bao gồm MES) trong việc tối ưu phân bổ nguồn lực, giảm chờ nguyên liệu và hạn chế xung đột công suất trên dây chuyền.
Có những loại phần mềm quản lý sản xuất nào theo nhu cầu doanh nghiệp?
Có 5 nhóm phần mềm quản lý sản xuất chính (xếp theo tiêu chí “mức độ can thiệp vào xưởng” và “phạm vi quản trị”): (1) ERP sản xuất, (2) MES/MOM, (3) APS (lập lịch nâng cao), (4) QMS (quản lý chất lượng), (5) CMMS/EAM (bảo trì tài sản).
Tiếp theo, để chọn đúng nhóm, bạn cần móc xích “đau ở đâu” → “nhóm nào giải quyết” → “triển khai đến đâu là đủ”, tránh mua một hệ thống lớn trong khi vấn đề nằm ở một mô-đun nhỏ.
Doanh nghiệp nhỏ nên chọn loại nào?
Doanh nghiệp nhỏ thường Có thể bắt đầu bằng ERP sản xuất “tối giản” hoặc giải pháp gọn nhẹ nếu có 3 điều kiện: ít công đoạn, ít mã hàng, quy trình ổn định. Lý do:
- Nhu cầu ưu tiên là chuẩn hóa dữ liệu (BOM, định mức, tồn kho) để giảm thất thoát.
- Chi phí triển khai và thay đổi thói quen thấp hơn so với triển khai MES toàn diện.
- ROI thường đến từ “đúng vật tư–đúng số liệu–đúng giá thành” trước.
Cụ thể hơn, nếu hiện tại bạn vẫn lệ thuộc Excel trong mua hàng/kho/giá thành thì ERP sẽ tạo “xương sống” dữ liệu nhanh hơn. Ngược lại, nếu bạn bị “mù tiến độ” và giao hàng trễ do xưởng, MES gọn nhẹ (theo dõi lệnh–WIP) lại là bước đầu đúng hơn.
Nhà máy nhiều công đoạn cần ưu tiên gì?
Nhà máy nhiều công đoạn thường Có lợi khi ưu tiên phần mềm quản lý quy trình sản xuất theo hướng MES/MOM hoặc ERP+MES, vì:
- Dữ liệu nút thắt nằm ở hiện trường: WIP, chuyển công đoạn, lỗi theo line/ca.
- Mỗi công đoạn gây sai lệch tiến độ nếu không có tín hiệu thời gian thực.
- Cần cơ chế “đóng vòng phản hồi” để kế hoạch không bị lệch theo ngày.
Ví dụ, nếu công đoạn đóng gói thường thiếu bán thành phẩm do công đoạn trước chạy lệch, MES giúp “thấy sớm” và điều phối lại theo ca thay vì chờ báo cáo cuối ngày.
Ngành thực phẩm/dược/điện tử có yêu cầu riêng gì?
Các ngành có yêu cầu tuân thủ thường Có nhu cầu mạnh về:
- Truy xuất nguồn gốc theo lô/serial, “as-built record”.
- Kiểm soát chất lượng tại điểm (in-process QC).
- Nhật ký điện tử, chữ ký, phân quyền, audit trail.
MES có lợi thế vì sinh dữ liệu ngay tại công đoạn; ERP bổ trợ về mua hàng–kho–tài chính. Đây là lý do thực tế nhiều mô hình chọn tích hợp thay vì “ERP thay MES” hoặc “MES thay ERP”.
Tiêu chí nào quan trọng nhất khi so sánh phần mềm quản lý sản xuất?
ERP thắng về quản trị tổng thể, MES tốt về điều hành thời gian thực, và mô hình ERP+MES tối ưu về khả năng đồng bộ dữ liệu–ra quyết định nhanh, nếu doanh nghiệp đặt đúng tiêu chí đánh giá ngay từ giai đoạn demo.
Cụ thể, thay vì “xem giao diện”, bạn nên chấm theo 6 nhóm tiêu chí. Dưới đây là bảng tiêu chí (kèm gợi ý trọng số) để bạn dùng trong buổi demo—mục tiêu là biến cảm tính thành điểm số.
Bảng dưới đây liệt kê các nhóm tiêu chí chấm điểm khi đánh giá phần mềm sản xuất doanh nghiệp, giúp bạn so sánh nhà cung cấp theo cùng một thang đo.
| Nhóm tiêu chí | Bạn cần kiểm tra gì khi demo? | Gợi ý trọng số |
|---|---|---|
| Fit quy trình | Có bám đúng routing công đoạn, BOM/định mức, quy tắc QC? | 20% |
| Dữ liệu thời gian thực | Có thấy WIP, trạng thái máy, dừng máy, lý do dừng theo ca? | 20% |
| Truy xuất & chất lượng | Có trace theo lot/serial, quản lý lỗi/scrap/rework? | 15% |
| Lập kế hoạch & lập lịch | Có MRP/APS, năng lực công suất, cảnh báo thiếu vật tư? | 15% |
| Tích hợp | API, kết nối máy/SCADA/IoT, kết nối kế toán/kho/bán hàng | 15% |
| Tổng chi phí sở hữu | License/triển khai/bảo trì/đào tạo/mở rộng | 15% |
Tiêu chí “bám quy trình” (fit-gap) nên kiểm tra ra sao?
Bạn nên yêu cầu demo theo 1 đơn hàng thật (hoặc mô phỏng giống thật): từ tạo lệnh → cấp phát vật tư → chạy công đoạn → QC → nhập kho thành phẩm → ghi nhận hao hụt. Nếu nhà cung cấp phải “đi đường vòng” quá nhiều, đó là dấu hiệu fit-gap lớn.
Để minh họa, với phần mềm quản lý nhà máy, fit-gap thường lộ rõ ở:
- Quy tắc tách/gộp lô, chuyển công đoạn.
- Ghi nhận bán thành phẩm theo ca/kíp.
- Xử lý rework và truy ngược nguyên nhân.
Tiêu chí dữ liệu thời gian thực ảnh hưởng gì đến OEE và giao hàng?
Dữ liệu thời gian thực giúp bạn giảm trễ bằng cách phát hiện sớm 3 dạng tổn thất: dừng máy, chạy chậm, và lỗi chất lượng—đúng với cấu phần OEE (Availability, Performance, Quality).
Cụ thể hơn, nghiên cứu về OEE tại Việt Nam cũng nhấn mạnh các nguyên nhân khiến OEE thấp như dừng máy không kế hoạch, tốc độ không ổn định và tỷ lệ lỗi cao—đây đều là loại tín hiệu cần “nhìn thấy sớm” trong ca sản xuất để can thiệp kịp thời.
Tiêu chí tích hợp ERP–MES có bắt buộc không?
Không phải lúc nào cũng bắt buộc, nhưng Có 3 trường hợp nên xem tích hợp là tiêu chí “phải có”:
- Bạn cần ERP làm “sổ cái” dữ liệu (đơn hàng–tồn–giá thành), còn MES làm “cảm biến số” của xưởng.
- Bạn có nhiều line/ca, dễ phát sinh chênh lệch số liệu nếu nhập tay.
- Bạn đặt mục tiêu chuyển đổi số theo giai đoạn (triển khai từng phân xưởng).
Về nguyên lý, ERP xử lý giao dịch ở mức doanh nghiệp, MES xử lý vận hành ở mức xưởng; mô hình kết hợp giúp dữ liệu “lên ERP” theo dạng tổng hợp, còn dữ liệu chi tiết nằm ở MES.
Top 10 nhóm tính năng phần mềm quản lý sản xuất phổ biến hiện nay gồm những gì?
Có 10 nhóm tính năng phổ biến trong phần mềm quản lý sản xuất, và bạn nên coi chúng như “giỏ tính năng” để đối chiếu nhu cầu thay vì coi là một danh sách phải mua đủ. Dưới đây là 10 nhóm thường gặp trong thị trường phần mềm sản xuất doanh nghiệp:
- Quản lý BOM/định mức và routing công đoạn
- Kế hoạch sản xuất & MRP (nhu cầu vật tư)
- Lệnh sản xuất & điều hành thực thi (dispatch/WIP)
- Quản lý tồn kho sản xuất (raw–WIP–FG)
- Chất lượng (IQC/IPQC/OQC), lỗi–scrap–rework
- OEE & downtime, lý do dừng, năng suất theo ca
- Truy xuất nguồn gốc (lot/serial, genealogy)
- Bảo trì (CMMS/EAM), lịch bảo trì, sự cố
- Nhân sự ca kíp, năng lực vận hành
- Báo cáo BI, cảnh báo, dashboard theo vai trò
Nhóm tính năng bắt buộc cho mọi nhà máy là gì?
Bạn gần như luôn cần 4 nhóm “xương sống”:
- BOM/định mức + routing
- Lệnh sản xuất + WIP
- Kho sản xuất (raw/WIP/FG)
- Chất lượng cơ bản (lỗi, scrap, rework)
Cụ thể, nếu thiếu 1 trong 4 nhóm này, dữ liệu sẽ đứt đoạn, khiến báo cáo đẹp nhưng hành động khó.
Nhóm tính năng “nâng cao” chỉ nên chọn khi nào?
Bạn nên chọn nâng cao khi đã ổn 4 nhóm xương sống, ví dụ:
- APS khi lịch sản xuất thường xuyên xung đột công suất.
- Traceability nâng cao khi khách hàng/chuẩn ngành yêu cầu.
- IoT/SCADA khi muốn tự động thu thập trạng thái máy.
Điểm mấu chốt: nâng cao mà thiếu nền dữ liệu chuẩn sẽ làm dự án kéo dài, khó đạt ROI.
Nên chọn phần mềm quản lý sản xuất miễn phí hay trả phí?
Có, bạn có thể bắt đầu từ miễn phí; nhưng trả phí thường thắng ở khả năng mở rộng, bảo mật và hỗ trợ triển khai, trong khi miễn phí tối ưu cho giai đoạn thử nghiệm quy trình và đào tạo nội bộ. Lý do:
- Miễn phí giúp bạn “học cách số hóa” nhanh, ít rủi ro ngân sách.
- Trả phí giúp bạn “vận hành ổn định” với SLA, phân quyền, audit, tùy biến.
- Ở nhà máy thật, chi phí lớn nhất thường là thay đổi quy trình và dữ liệu, không phải license.
Tuy nhiên, để quyết định đúng, bạn cần đặt câu hỏi: “mình đang cần hệ thống chạy thật hay cần sandbox để chuẩn hóa quy trình?”
Khi nào phần mềm miễn phí đủ dùng?
Miễn phí đủ dùng khi bạn:
- Có quy trình đơn giản, ít biến thể.
- Chỉ cần quản lý lệnh sản xuất cơ bản và kho cơ bản.
- Chấp nhận hạn chế về phân quyền, tích hợp, báo cáo nâng cao.
Để minh họa, nhiều đội sản xuất dùng giai đoạn miễn phí để chuẩn hóa BOM, thói quen ghi nhận, và KPI theo ca trước khi mua hệ thống lớn.
Khi nào nên chuyển sang trả phí để tối ưu ROI?
Bạn nên chuyển sang trả phí khi:
- Bắt đầu có yêu cầu tích hợp kế toán–kho–bán hàng, hoặc ERP–MES.
- Cần phân quyền chi tiết theo vai trò và audit log.
- Cần triển khai đa nhà máy/đa chi nhánh, hoặc mở rộng line.
Thực tế, nghiên cứu về các yếu tố thành công triển khai ERP ở doanh nghiệp Việt Nam cũng nhấn mạnh vai trò người dùng, lãnh đạo, tái cấu trúc quy trình và phối hợp phòng ban—đây là các yếu tố thường đi kèm mô hình triển khai bài bản (thường ở các gói trả phí).
Cách triển khai phần mềm quản lý sản xuất hiệu quả trong 90 ngày?
Triển khai hiệu quả nhất là theo mô hình 5 giai đoạn trong 90 ngày: Chuẩn hóa dữ liệu → Pilot 1 phân xưởng → Ổn định ghi nhận → Mở rộng công đoạn → Tích hợp & dashboard, với kết quả mong đợi là “đúng dữ liệu–đúng tiến độ–đúng quyết định”.
Để bắt đầu, bạn cần móc xích từ mục tiêu → phạm vi → KPI, tránh “ôm trọn nhà máy” ngay từ tuần đầu.
Giai đoạn 1: Chuẩn hóa dữ liệu (BOM, routing, mã vật tư)
Trọng tâm là làm sạch:
- BOM/định mức, mã vật tư, đơn vị tính
- Routing công đoạn, năng lực máy/line
- Quy ước ghi nhận lỗi/scrap/dừng máy
Lưu ý quan trọng: nếu dữ liệu nền sai, mọi dashboard sẽ “đẹp nhưng sai”, khiến người dùng mất niềm tin.
Giai đoạn 2: Pilot 1 phân xưởng (đo đúng trước khi tối ưu)
Pilot nên chọn nơi:
- Có sản lượng đủ lớn để thấy vấn đề
- Đội vận hành sẵn sàng thay đổi
- Có quản đốc “chịu trách nhiệm kết quả”
Trong giai đoạn này, bạn có thể dùng checklist nội bộ để quản lý hạng mục dữ liệu–quy trình–đào tạo; nếu cần một nơi lưu trữ checklist/tài liệu triển khai dạng template, bạn có thể hệ thống hóa trên DownTool.top để đội dự án dùng thống nhất (chỉ như một kho tài liệu nội bộ).
Giai đoạn 3: Ổn định ghi nhận và KPI theo ca (OEE, WIP, chất lượng)
Sau pilot, mục tiêu là:
- Tỷ lệ ghi nhận đúng theo ca tăng đều
- WIP theo công đoạn “khớp số”
- Lỗi/scrap có mã nguyên nhân thống nhất
Theo nghiên cứu OEE tại Việt Nam, các vấn đề như dừng máy không kế hoạch và tốc độ không ổn định là nguyên nhân lớn làm OEE thấp; vì vậy giai đoạn ổn định ghi nhận giúp bạn khoanh vùng nguyên nhân trước khi cải tiến.
Ranh giới ngữ cảnh (Contextual Border): Từ đây trở đi, nội dung sẽ không chỉ trả lời “chọn hệ nào”, mà mở rộng sang các tình huống vi mô (micro context) như tích hợp sâu, bài toán tuân thủ, và các “bẫy triển khai” thường gặp trong từng ngành.

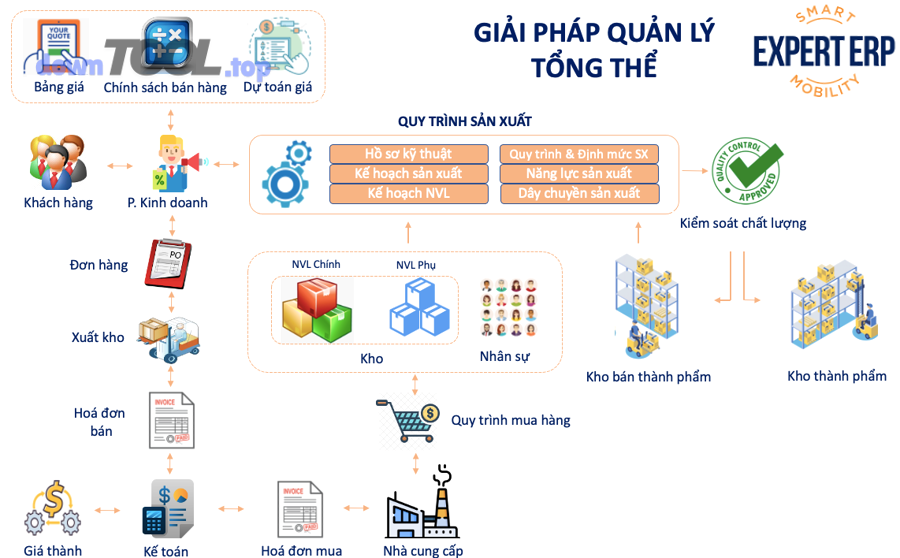

Các tình huống nâng cao: Khi nào cần tích hợp IoT/SCADA, APS, hoặc truy xuất nguồn gốc?
Có 4 tình huống nâng cao thường khiến dự án phần mềm quản lý sản xuất “lệch mục tiêu” nếu không xác định từ đầu: (1) cần IoT/SCADA, (2) cần APS, (3) cần traceability sâu, (4) cần chuẩn tuân thủ/audit.
Tiếp theo, hãy xem từng tình huống như một “điểm rẽ” quyết định kiến trúc hệ thống.
Khi nào cần IoT/SCADA để lấy dữ liệu máy tự động?
Bạn cần IoT/SCADA khi:
- Dừng máy xảy ra thường xuyên nhưng không ai ghi chính xác lý do/thời điểm
- Bạn cần trạng thái máy theo phút để điều phối ca và bảo trì
- Bạn muốn giảm nhập tay để giảm lỗi dữ liệu
Ngược lại, nếu xưởng còn chưa thống nhất mã lỗi và quy trình ghi nhận, tích hợp máy quá sớm có thể khiến dữ liệu “tự động nhưng không dùng được”.
Khi nào cần APS (lập lịch nâng cao) thay vì chỉ MRP?
Bạn cần APS khi:
- Có xung đột công suất (nhiều đơn hàng tranh nhau một máy then chốt)
- Có thời gian setup lớn, cần tối ưu trình tự chạy
- KPI giao hàng phụ thuộc mạnh vào lịch theo giờ, không theo ngày
Nếu không có APS, ERP/MRP vẫn lập kế hoạch tốt ở mức vật tư, nhưng lịch chạy chi tiết thường phải điều chỉnh thủ công.
Khi nào traceability là “bắt buộc” chứ không phải “nên có”?
Traceability bắt buộc khi:
- Khách hàng yêu cầu truy xuất theo lot/serial
- Ngành có chuẩn chất lượng/tuân thủ (thực phẩm, dược, điện tử…)
- Rủi ro recall cao: cần khoanh vùng lô lỗi trong vài phút, không phải vài ngày
MES thường tạo “as-built record” tốt hơn vì dữ liệu phát sinh tại công đoạn.
Những “bẫy” triển khai thường gặp và cách tránh
4 bẫy hay gặp:
- Ôm quá rộng: triển khai cả nhà máy khi dữ liệu nền chưa chuẩn
- KPI không rõ: không xác định “điểm thắng” trong 90 ngày
- Không có owner: thiếu người chịu trách nhiệm theo ca/xưởng
- Đồng bộ kém: ERP–MES–kho–kế toán mỗi nơi một số
Cách tránh là khóa phạm vi pilot, chốt KPI theo ca, và chuẩn hóa danh mục dữ liệu trước khi mở rộng.
- 1
- 2
