Chọn Phần Mềm Quản Trị Sản Xuất MES Cho Doanh Nghiệp Sản Xuất: Tiêu Chí, Tính Năng & Lộ Trình Triển Khai

Nếu doanh nghiệp đang “mù” tiến độ trên xưởng, lệch kế hoạch – lệch vật tư – lệch chất lượng và chỉ biết vấn đề khi đã trễ giao hàng, thì phần mềm quản trị sản xuất MES là lớp hệ thống được sinh ra để kéo dữ liệu shopfloor về “đúng thời điểm, đúng ngữ cảnh, đúng người”. Nói cách khác, MES không chỉ ghi nhận sản lượng; MES điều phối thực thi: ai làm gì, máy nào chạy gì, lệnh nào đang ở công đoạn nào, và vì sao năng suất đang trượt.

Tiếp theo, người tìm kiếm thường muốn biết MES khác gì ERP/MRP/SCADA, và liệu triển khai MES có trùng lặp với các hệ thống đang có hay không. Nếu hiểu sai vai trò, doanh nghiệp dễ mua nhầm “phần mềm báo cáo” nhưng kỳ vọng “phần mềm điều hành”, dẫn đến thất vọng và bỏ dở giữa chừng.

Bên cạnh đó, một ý định phổ biến khác là có nên triển khai MES ngay không: khi nào đủ “chín” để làm, đâu là dấu hiệu nên ưu tiên MES trước các dự án số hóa khác, và rủi ro thường gặp là gì nếu làm quá sớm hoặc quá muộn.

Sau đây, bài viết sẽ đi theo đúng mạch ra quyết định: hiểu đúng MES → quyết định có/không → nhìn rõ bài toán MES giải quyết → tiêu chí chọn phần mềm → lộ trình triển khai thực chiến, để bạn có thể chốt hướng đi phù hợp ngay trên bối cảnh nhà máy của mình.

Phần mềm quản trị sản xuất MES là gì?

MES (Manufacturing Execution System) là hệ thống phần mềm thuộc lớp “quản trị vận hành sản xuất”, kết nối dữ liệu con người – máy móc – vật tư trên shopfloor để điều phối thực thi lệnh sản xuất theo thời gian thực, đồng thời ghi nhận truy xuất, chất lượng và hiệu suất. Theo mô hình ISA-95, MES thường nằm ở Level 3 (Manufacturing operations management) – lớp quản trị hoạt động sản xuất, ở giữa tầng điều khiển (PLC/SCADA) và tầng hoạch định doanh nghiệp (ERP). (isa.org)

Mô hình kim tự tháp ISA-95 và vị trí MES ở Level 3

Cụ thể hơn, nếu ERP trả lời “nên sản xuất gì, khi nào, với chi phí nào” thì MES trả lời “đang sản xuất đến đâu, ai đang làm, máy đang chạy gì, chất lượng ra sao, có rủi ro trễ ở đâu”. MES cũng là nơi “bắt mạch” dữ liệu thực tế để đồng bộ ngược lại cho kế hoạch, nhằm giảm khoảng cách giữa kế hoạch trên giấythực tế trên xưởng.

Để làm rõ khái niệm, dưới đây là bảng so sánh phạm vi chức năng (không phải thương hiệu) giữa các lớp hệ thống thường bị nhầm lẫn:

Hệ thống Trả lời câu hỏi chính Tập trung ở đâu Ví dụ dữ liệu cốt lõi
ERP Doanh nghiệp nên sản xuất/mua/bán gì? Điều hành doanh nghiệp đơn hàng, BOM, giá vốn, công nợ
MRP Cần vật tư gì – khi nào – bao nhiêu? Lập kế hoạch vật tư nhu cầu vật tư, tồn kho, lead time
SCADA/HMI Máy/line đang chạy thế nào? Giám sát – điều khiển tín hiệu máy, trạng thái, cảnh báo
MES Lệnh sản xuất đang thực thi ra sao? Thực thi – điều phối shopfloor WIP, công đoạn, chất lượng, OEE, truy xuất

MES khác gì ERP/MRP/SCADA?

MES khác ERP/MRP/SCADA ở “mục tiêu điều hành” và “độ gần shopfloor”. ERP thiên về quản trị doanh nghiệp; MRP thiên về kế hoạch vật tư; SCADA thiên về tín hiệu vận hành thiết bị; còn MES thiên về thực thi lệnh sản xuất bằng ngữ cảnh sản xuất (lệnh – công đoạn – ca – người – máy – lô – vật tư).

Tuy nhiên, sự khác nhau này không có nghĩa “tách rời”. Ngược lại, doanh nghiệp làm tốt thường xây kiến trúc theo dòng chảy:
ERP/đơn hàng → MRP/kế hoạch vật tư → MES/lệnh & thực thi → SCADA/PLC/dữ liệu máy rồi phản hồi ngược lại để tối ưu.

Trong thực tế, nhiều doanh nghiệp chọn MES vì muốn giải quyết “khoảng rỗng” giữa kế hoạch và vận hành. Nếu bạn đang dùng phần mềm MRP lập kế hoạch vật tư nhưng vẫn thiếu dữ liệu WIP chính xác, vật tư vẫn “đi lạc”, hoặc tồn kho sổ sách không khớp thực tế sản xuất, thì MES thường là mảnh ghép cần thiết để kế hoạch vật tư bám sát hiện trường.

MES nằm ở đâu trong mô hình ISA-95?

MES thường được mô tả ở Level 3 trong ISA-95, là lớp quản trị hoạt động sản xuất và cầu nối dữ liệu giữa Level 4 (ERP) và Level 2 (SCADA/HMI). (isa.org)
Điểm quan trọng ở đây: ISA-95 giúp bạn “đặt đúng hệ thống vào đúng tầng” để tránh mua nhầm hoặc tích hợp sai thứ tự.

Bối cảnh vận hành sản xuất và nhu cầu giám sát - điều phối theo tầng

Doanh nghiệp có nên triển khai MES ngay không?

Có, doanh nghiệp nên triển khai phần mềm quản trị sản xuất MES khi mục tiêu là tăng minh bạch shopfloor và giảm sai lệch thực thi, vì (1) MES tạo dữ liệu thời gian thực để chặn trễ giao hàng từ sớm, (2) MES chuẩn hóa quy trình và truy xuất giúp giảm lỗi chất lượng/lô hàng, (3) MES đo hiệu suất (OEE, downtime, cycle) để tối ưu năng suất một cách có bằng chứng.

Doanh nghiệp có nên triển khai MES ngay không?

Để bắt đầu, “có nên hay không” không phụ thuộc vào việc bạn là SME hay tập đoàn, mà phụ thuộc vào mức độ phức tạp vận hànhchi phí do thiếu minh bạch. Nếu mỗi ngày bạn mất hàng giờ họp truy tiến độ, hoặc phải “đi hỏi bằng miệng” để biết lệnh đang ở đâu, thì MES thường cho ROI rõ ràng hơn việc mua thêm báo cáo.

Khi nào triển khai MES sẽ hiệu quả nhất?

MES hiệu quả nhất khi doanh nghiệp có nhu cầu điều phối nhiều biến số cùng lúc: nhiều line, nhiều ca, nhiều công đoạn, nhiều mã hàng, đổi model thường xuyên, hoặc yêu cầu truy xuất nghiêm ngặt. Cụ thể, bạn có thể xem “đủ chín” khi có ít nhất 3 dấu hiệu:

  • Dấu hiệu 1: WIP không minh bạch → không biết bán thành phẩm đang nằm ở công đoạn nào, ai giữ, chờ gì.
  • Dấu hiệu 2: Chất lượng phải “chữa cháy” → phát hiện lỗi muộn, không khoanh vùng nhanh theo lô/ca/máy.
  • Dấu hiệu 3: Năng suất dao động → downtime khó phân loại, OEE thiếu tin cậy, cải tiến dựa vào cảm tính.

Khi các dấu hiệu này xuất hiện, MES không chỉ là “phần mềm”, mà là cơ chế vận hành giúp nhà máy chạy bằng dữ liệu thay vì ký ức và kinh nghiệm rời rạc.

Những rủi ro nếu triển khai MES quá sớm hoặc quá muộn?

Nếu triển khai MES quá sớm, rủi ro thường nằm ở dữ liệu nền chưa sẵn: mã hàng/BOM/route không chuẩn, định mức và chuẩn công đoạn chưa rõ, khiến MES biến thành “hệ thống nhập liệu” và người dùng nản.
Nếu triển khai MES quá muộn, rủi ro là chi phí cơ hội: trễ giao hàng thành “bình thường mới”, tồn kho đệm phình to để bù sai lệch, và cải tiến liên tục không có số liệu gốc để bám.

Tuy nhiên, bạn có thể giảm rủi ro bằng cách triển khai pilot theo line/sản phẩm tiêu biểu, và chỉ mở rộng khi KPI chứng minh hiệu quả.

MES giải quyết những bài toán nào trên shopfloor?

MES giải quyết 3 nhóm bài toán chính: (1) điều phối thực thi lệnh và WIP theo thời gian thực, (2) kiểm soát chất lượng & truy xuất theo lô/ca/máy, (3) đo – phân tích hiệu suất để tối ưu năng suất.
Cụ thể, khi đã rõ “MES làm gì”, bạn sẽ bớt bị nhiễu bởi các danh sách tính năng dài, và tập trung vào đúng pain point của nhà máy.

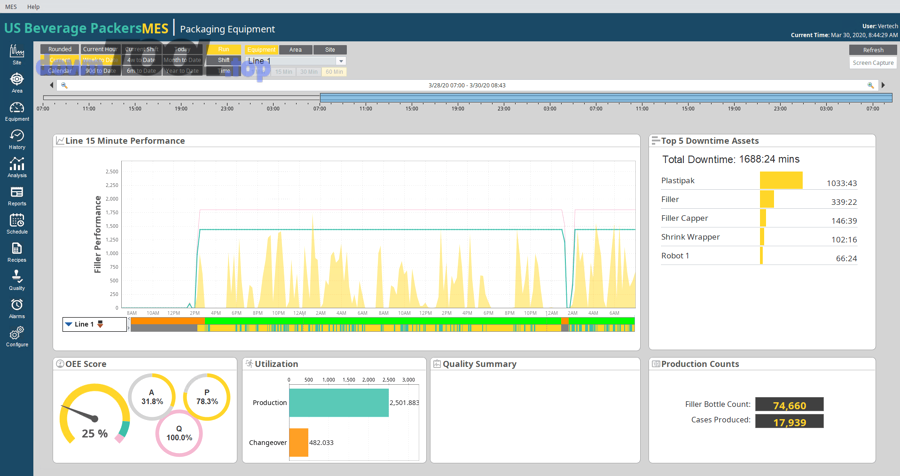

Ví dụ màn hình dashboard/OEE trong hệ thống MES

Theo dõi lệnh sản xuất, WIP và tiến độ theo thời gian thực

MES giúp doanh nghiệp “bám lệnh” theo từng công đoạn và theo thời gian thực:

  • Phát hành/điều phối lệnh sản xuất theo line, ca, năng lực máy và nhân sự.
  • Ghi nhận WIP (bán thành phẩm) theo trạm/công đoạn, giảm “mất dấu” trong chuyển giao.
  • Theo dõi tiến độ: lệnh nào đang trễ, trễ vì thiếu vật tư, thiếu người, hay downtime máy.
  • Tự động hóa dữ liệu từ máy (nếu có) để giảm nhập tay và tăng độ tin cậy.

Điểm quan trọng: MES không chỉ “báo cáo cuối ca”, mà kéo dữ liệu tiến độ về sớm để quản lý can thiệp khi còn kịp. Trong nhiều nhà máy, đây là khác biệt giữa “trễ rồi mới biết” và “biết sớm để sửa”.

Quản lý chất lượng, truy xuất nguồn gốc và genealogy

MES mạnh ở việc đóng gói ngữ cảnh chất lượng theo lệnh/lô/ca/máy/người:

  • Gắn chất lượng với lệnh và lô: thông số kiểm tra, kết quả QC, tiêu chuẩn chấp nhận.
  • Khoanh vùng lỗi nhanh: khi có lỗi, truy ngược lô vật tư, ca vận hành, máy/line liên quan.
  • Truy xuất genealogy: sản phẩm này “đi qua” những công đoạn nào, dùng vật tư lô nào, ai thao tác.
  • Chặn lỗi sớm: rule cảnh báo khi thông số vượt ngưỡng, giảm tỷ lệ lỗi lan rộng.

Với các ngành yêu cầu compliance (thực phẩm, dược, linh kiện…), đây thường là lý do MES được ưu tiên trước, vì doanh nghiệp cần “bằng chứng truy xuất” chứ không chỉ “lời kể”.

Quản lý hiệu suất OEE và phân tích tổn thất

MES cho phép đo Availability – Performance – Quality theo chuẩn OEE, và quan trọng hơn là phân loại tổn thất để cải tiến:

  • Downtime theo nhóm nguyên nhân (setup, thiếu vật tư, hỏng hóc, chờ QC…).
  • Speed loss (chạy chậm), micro-stop (dừng ngắn), scrap/rework.
  • Hiệu suất theo ca, theo tổ, theo máy, theo mã hàng.

Theo nghiên cứu của Széchenyi István University (Đại học Széchenyi István, Hungary) từ Department of Vehicle Manufacturing, năm 2020, việc khai thác dữ liệu từ MES đã giúp tăng OEE thêm 8% trong 3 tháng mà không cần đầu tư tài chính bổ sung. (researchgate.net)

Tiêu chí chọn phần mềm MES phù hợp cho doanh nghiệp sản xuất

Để chọn đúng MES, bạn cần bám 3 nhóm tiêu chí: (1) dữ liệu & tích hợp, (2) khả năng vận hành shopfloor, (3) chi phí – ROI – khả năng mở rộng.
Cụ thể, tiêu chí không nên bắt đầu từ “phần mềm có bao nhiêu module”, mà bắt đầu từ “dòng chảy dữ liệu” và “hành vi vận hành” của nhà máy.

Tiêu chí chọn phần mềm MES phù hợp cho doanh nghiệp sản xuất

Tiêu chí dữ liệu & tích hợp: ERP, phần mềm MRP lập kế hoạch vật tư, IoT/PLC

Tiêu chí số 1 là MES có đi cùng hệ sinh thái hiện có hay không:

  • Tích hợp ERP: nhận đơn/lệnh kế hoạch, trả về sản lượng, tiêu hao, trạng thái lệnh.
  • Tích hợp phần mềm MRP lập kế hoạch vật tư: đồng bộ BOM/định mức, phản hồi tiêu hao thực tế và WIP để MRP tính lại nhu cầu sát hiện trường.
  • Kết nối dữ liệu máy (nếu cần): PLC/SCADA/IoT gateway để tự động lấy trạng thái chạy-dừng, sản lượng, thông số.
  • Chuẩn hóa master data: mã hàng, route/công đoạn, mã máy, mã lỗi, mã vật tư.

Nếu bạn đang vận hành nhiều hệ thống rời rạc kiểu “phần mềm sản xuất doanh nghiệp” (ERP/OMS nội bộ) + bảng Excel + nhóm chat, thì MES cần đóng vai trò “xương sống shopfloor” để gom dữ liệu về một chuẩn thống nhất.

Tiêu chí vận hành: UI shopfloor, offline/online, đa nhà máy

MES phục vụ người dùng ở xưởng, nên tiêu chí vận hành thường quyết định “sống hay chết”:

  • UI thao tác nhanh: ít bước, rõ trạng thái, phù hợp màn hình công nghiệp/tablet.
  • Tính kỷ luật dữ liệu: bắt buộc/khuyến nghị nhập đúng lúc đúng chỗ, có kiểm soát quyền.
  • Khả năng chạy offline (nếu nhà máy hay mất mạng) và đồng bộ khi có mạng.
  • Đa nhà máy/đa line/đa ca: chuẩn hóa nhưng vẫn cho phép cấu hình theo từng xưởng.
  • Theo dõi thay đổi (audit trail): ai đổi gì, lúc nào—đặc biệt quan trọng nếu có QC/compliance.

Tiêu chí chi phí & ROI: license, triển khai, bảo trì

Chi phí MES không chỉ là license. Bạn cần nhìn tổng chi phí sở hữu (TCO):

  • Chi phí triển khai: khảo sát quy trình, mapping route, cấu hình, tích hợp.
  • Chi phí chuyển đổi thói quen: đào tạo, kỷ luật nhập liệu, KPI vận hành.
  • Chi phí vận hành & mở rộng: thêm line, thêm trạm, thêm tính năng.

Một kinh nghiệm thực tế: nếu vendor chỉ nói giá license mà né phần “chuẩn hóa dữ liệu và thay đổi quy trình”, khả năng cao dự án sẽ trượt. MES là dự án “con người + quy trình + dữ liệu” trước khi là dự án IT.

Lộ trình triển khai MES thành công: 7 bước thực chiến

Lộ trình triển khai MES hiệu quả gồm 7 bước: chuẩn hóa dữ liệu & quy trình → chọn phạm vi pilot → cấu hình & tích hợp → chạy thử – hiệu chỉnh → đào tạo & kỷ luật vận hành → đo KPI → mở rộng và cải tiến liên tục.
Để hiểu rõ hơn, dưới đây là cách gom 7 bước thành 3 cụm triển khai dễ làm – dễ kiểm soát.

Lộ trình triển khai MES thành công: 7 bước thực chiến

Bước 1–2: Chuẩn hóa quy trình & dữ liệu để MES “có cái mà chạy”

  • Bước 1: Chốt mục tiêu và KPI
    Ví dụ: giảm trễ giao hàng, giảm downtime, tăng OEE, giảm scrap, tăng độ chính xác WIP. KPI phải đo được theo tuần/tháng.
  • Bước 2: Chuẩn hóa master data & route
    Chuẩn hóa mã hàng, công đoạn, định nghĩa “xong công đoạn” là gì, mã lỗi, mã downtime. Nếu dữ liệu nền không chuẩn, MES sẽ chỉ phản ánh “sai một cách có hệ thống”.

Cụ thể, đây là bước doanh nghiệp hay muốn bỏ qua vì “mất thời gian”, nhưng lại là bước quyết định MES có tạo ra dữ liệu tin cậy hay không.

Bước 3–5: Pilot, tích hợp, đào tạo để MES được dùng thật trên xưởng

  • Bước 3: Chọn pilot đúng
    Chọn 1 line hoặc 1 nhóm sản phẩm có đủ vấn đề để thấy ROI, nhưng không quá phức tạp đến mức “chết” ngay tháng đầu.
  • Bước 4: Cấu hình & tích hợp theo dòng chảy
    Tối thiểu phải đi được: ERP/MRP → phát hành lệnh → ghi nhận WIP/sản lượng → phản hồi trạng thái & tiêu hao. Nếu có dữ liệu máy thì thêm kết nối PLC/SCADA ở phạm vi vừa đủ.
  • Bước 5: Đào tạo theo vai trò & kỷ luật vận hành
    Tổ trưởng, QC, bảo trì, planning, quản lý xưởng mỗi nhóm có “màn hình và hành động” khác nhau. MES chỉ thành công khi người dùng thấy nó giúp họ làm việc nhanh hơn, không phải “thêm việc”.

Ở nhiều doanh nghiệp, giai đoạn này cũng là lúc bắt đầu liên kết MES với phần mềm quản lý bảo trì sản xuất: khi downtime được phân loại rõ, bảo trì sẽ có dữ liệu để ưu tiên đúng máy, đúng nguyên nhân, đúng thời điểm—thay vì bảo trì theo cảm giác hoặc theo lịch cứng.

Bước 6–7: Mở rộng & cải tiến liên tục để MES tạo “hệ điều hành sản xuất”

  • Bước 6: Review KPI và đóng gói chuẩn vận hành
    Sau pilot 4–8 tuần, bạn cần trả lời: dữ liệu có tin không? người dùng có dùng không? KPI có cải thiện không? Nếu có, chuẩn hóa cách làm để mở rộng.
  • Bước 7: Mở rộng theo “đường có ROI”
    Mở rộng theo line/nhà máy/sản phẩm, hoặc mở rộng theo module (traceability, quality, OEE, scheduling). Càng mở rộng càng cần governance: ai sở hữu dữ liệu, ai phê duyệt thay đổi, ai chịu KPI.

Tóm lại, MES không phải dự án “cài xong là xong”, mà là dự án “xây hệ điều hành” cho vận hành sản xuất.


— Contextual Border: Từ đây trở xuống là nội dung bổ sung để mở rộng ngữ nghĩa và trả lời các truy vấn liên quan (micro context). —

Câu hỏi thường gặp khi dùng MES

MES có thay thế phần mềm sản xuất doanh nghiệp (ERP) không?

Không. MES không thay thế ERP, vì ERP quản trị kế hoạch – tài chính – mua bán, còn MES quản trị thực thi shopfloor. Tuy nhiên, MES có thể khiến ERP “đúng hơn” vì ERP nhận lại dữ liệu thực tế (sản lượng, tiêu hao, tiến độ) thay vì dữ liệu tổng hợp muộn.

Câu hỏi thường gặp khi dùng MES

MES kết hợp phần mềm quản lý bảo trì sản xuất như thế nào?

MES và bảo trì là cặp “bắt tay” tự nhiên:

  • MES cho biết máy dừng khi nào, dừng bao lâu, dừng vì gì, từ đó tạo danh mục tổn thất ưu tiên.
  • Hệ thống bảo trì (CMMS/EAM) quản lý work order, spare part, lịch bảo trì, giúp giảm lặp lỗi và giảm downtime.

Khi dữ liệu downtime được chuẩn hóa trong MES, bảo trì chuyển từ phản ứng (reactive) sang chủ động (proactive).

MES có phù hợp cho SME/nhà máy nhiều ca không?

Có, nếu SME gặp một trong các vấn đề: WIP mù, nhiều ca khó kiểm soát, lỗi chất lượng phát hiện muộn, hoặc năng suất biến động mạnh. Điều quan trọng là chọn phạm vi phù hợp và triển khai pilot nhỏ để tạo ROI sớm.

Nên chọn MES on-premise hay cloud?

On-premise phù hợp nếu yêu cầu bảo mật nội bộ nghiêm ngặt, hạ tầng IT sẵn, và cần tích hợp sâu với mạng OT.
Cloud phù hợp nếu muốn triển khai nhanh, dễ mở rộng đa nhà máy, giảm gánh nặng vận hành hạ tầng.

Trong thực tế, nhiều doanh nghiệp chọn mô hình lai (hybrid): dữ liệu máy xử lý gần OT, dữ liệu tổng hợp đẩy lên cloud để báo cáo và điều hành.
