Hướng dẫn triển khai Phần mềm quản lý Routing sản xuất (Quy trình công nghệ/Định tuyến công đoạn) cho nhà máy

Nếu bạn đang muốn triển khai phần mềm quản lý routing sản xuất để chuẩn hóa tuyến công đoạn, gắn đúng work center, chuẩn thời gian và điều độ khả thi theo năng lực, bài viết này sẽ đi theo lộ trình “từ khái niệm đến go-live” để bạn làm được ngay trong nhà máy.

Tiếp theo, bạn sẽ hiểu rõ routing sản xuất thực chất là “quy trình công nghệ/định tuyến công đoạn” ở mức hệ thống, vì sao nó khác BOM, SOP hay lệnh sản xuất, và vì sao nhiều dự án thất bại chỉ vì… định nghĩa sai ngay từ đầu.

Bên cạnh đó, bài viết sẽ cung cấp checklist dữ liệu bắt buộc (master data) trước khi cấu hình, cách chuẩn hóa thời gian chuẩn cho từng công đoạn, và cách tránh các lỗi điển hình như thiếu setup time, sai năng lực work center hoặc không kiểm soát phiên bản routing.

Sau đây, chúng ta sẽ đi vào từng bước triển khai theo đúng logic vận hành nhà máy: chốt nghĩa routing → chuẩn bị dữ liệu → triển khai theo giai đoạn → chọn hệ thống phù hợp → đo KPI sau triển khai để đảm bảo routing thật sự tạo ra hiệu quả.

Routing sản xuất có phải là “quy trình công nghệ/định tuyến công đoạn” trong nhà máy không?

Có, routing sản xuất chính là “quy trình công nghệ/định tuyến công đoạn” ở góc nhìn hệ thống, vì (1) mô tả tuyến đi của sản phẩm qua các công đoạn theo thứ tự, (2) gắn tuyến đó với work center/năng lực và thời gian chuẩn, (3) tạo nền cho điều độ và kiểm soát WIP theo thực tế.

Để bắt đầu, cần “móc xích” lại: khi tiêu đề nói triển khai phần mềm quản lý routing sản xuất, điều quan trọng nhất là bạn đang triển khai một mô hình quy trình chứ không chỉ là “một màn hình nhập liệu”.

Nhà máy sản xuất và dây chuyền công đoạn minh họa routing

Routing sản xuất là gì và gồm những thành phần nào?

Routing sản xuất là một “bản đồ công nghệ” thuộc nhóm dữ liệu quy trình, mô tả nguồn gốc từ nghiệp vụ điều hành xưởng, nổi bật ở việc xác định chuỗi operations/công đoạn, work center, và thời gian xử lý để tạo ra một sản phẩm.

Cụ thể, khi bạn đã xác nhận routing là “định tuyến công đoạn”, routing sẽ thường gồm các thành phần chính:

  • Operations/Công đoạn: cắt, tiện, lắp ráp, sơn, kiểm tra…
  • Sequence/Thứ tự công đoạn: công đoạn nào trước – sau, có song song không
  • Work center/Máy-trạm: công đoạn chạy ở máy nào, line nào, tổ nào
  • Setup time & Run time: thời gian chuẩn bị và thời gian chạy
  • Năng lực & lịch làm việc: ca kíp, thời gian sẵn sàng
  • Ràng buộc: QC gate, điều kiện chuyển công đoạn, batch/lot…

Trong thực tế triển khai, phần mềm thường yêu cầu routing “đủ dữ liệu” để tính tải. Ví dụ, tài liệu Odoo mô tả routings là danh sách operations cần thực hiện ở work centers để sản xuất một sản phẩm, routing thường gắn với BoM và mỗi operation có thời gian/chu kỳ riêng.

Gợi ý triển khai nhanh: Bạn có thể bắt đầu với 1 sản phẩm chủ lực (A), mô hình hóa 5 công đoạn, gắn 3 work center, chốt time chuẩn, rồi mới nhân rộng.

Routing khác gì với BOM, quy trình SOP và lệnh sản xuất?

Routing thắng về “dòng công việc & năng lực”, BOM tốt về “cấu trúc vật tư”, SOP tối ưu về “hướng dẫn thao tác” – còn lệnh sản xuất là “đơn thực thi” tạo từ kế hoạch.

Tuy nhiên, rất nhiều dự án bị “lẫn ngữ nghĩa” nên cấu hình sai từ đầu. Bạn có thể hiểu theo bảng dưới đây (bảng này giải thích rõ từng loại dữ liệu dùng để làm gì trong triển khai):

Thành phần Nó là gì? Dùng để làm gì khi triển khai? Lỗi hay gặp
BOM Cấu trúc vật tư/định mức tính nhu cầu NVL, chuẩn hóa cấu thành sản phẩm BOM đúng nhưng không gắn routing nên điều độ “ảo”
Routing Chuỗi công đoạn + work center + thời gian điều độ theo năng lực, tính lead time theo tuyến, quản WIP thiếu setup time, sai work center, không version
SOP/Work instruction Hướng dẫn thao tác tại công đoạn đào tạo, chuẩn chất lượng, giảm sai lỗi tưởng SOP = routing nên không thể điều độ
MO/WO (Lệnh) Lệnh sản xuất/lệnh công đoạn thực thi theo kế hoạch, ghi nhận thực tế không khớp routing nên báo cáo lệch

Điểm then chốt: routing là “khung quy trình chuẩn để hệ thống lập lịch”, còn lệnh là “từng lần chạy thực tế”. Khi bạn chốt được phân biệt này, bước chuẩn bị dữ liệu sẽ bớt rối đáng kể.

Cần chuẩn bị dữ liệu gì trước khi triển khai phần mềm quản lý routing sản xuất?

Có 5 nhóm dữ liệu cốt lõi cần chuẩn bị trước khi triển khai phần mềm quản lý routing sản xuất: (1) sản phẩm/SKU, (2) BOM, (3) công đoạn/operations, (4) work center & năng lực, (5) thời gian chuẩn & quy tắc chuyển công đoạn.

Tiếp theo, việc chuẩn bị dữ liệu đúng giúp bạn triển khai trơn tru cả phần mềm quản lý quy trình sản xuất lẫn các mô-đun liên quan như kế hoạch, chất lượng, truy vết.

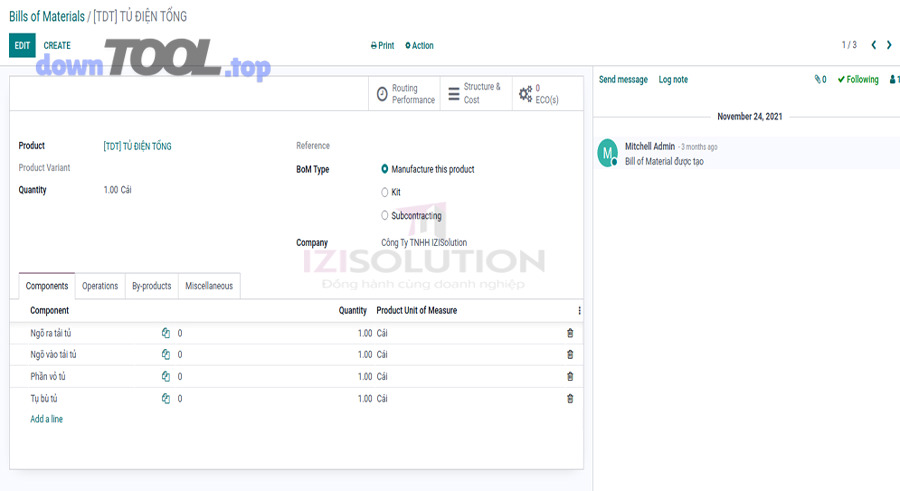

Chuẩn bị dữ liệu trước khi triển khai phần mềm routing sản xuất

Danh sách master data bắt buộc để routing chạy đúng là gì?

Có 6 nhóm master data bắt buộc để routing “chạy được” theo đúng tiêu chí điều độ theo năng lực:

  1. Danh mục sản phẩm/SKU: mã, đơn vị, phiên bản, nhóm sản phẩm
  2. BOM: NVL, định mức, tỷ lệ hao hụt, bán thành phẩm
  3. Danh mục công đoạn (operations): tên, mã, logic trước–sau, điều kiện QC gate
  4. Work center (máy-trạm/line/tổ): loại máy, số máy song song, lịch làm việc, hiệu suất
  5. Thời gian chuẩn: setup time, run time, chu kỳ, batch size tham chiếu
  6. Quy tắc thực thi: chuyển công đoạn theo lô, ưu tiên đơn, ràng buộc tài nguyên

Một điểm rất thực dụng: hệ thống cần công thức “tính thời gian” theo năng lực/chu kỳ. Ví dụ, tài liệu Odoo mô tả cách mô hình hóa năng lực work center qua Capacity per Cycle, Time for 1 cycle, Time before production (setup), Time after production… và đưa công thức tổng thời gian cho X operations.

Nếu bạn chưa có dữ liệu chuẩn, hãy chọn 20% SKU mang 80% doanh thu để “làm chuẩn” trước, tránh “làm hết rồi sai hết”.

Làm sao đo và chuẩn hóa “thời gian chuẩn” cho từng công đoạn?

Thời gian chuẩn là tập thông số thuộc nhóm dữ liệu định mức, có nguồn gốc từ time study/historical data, nổi bật ở việc tách setuprun theo điều kiện vận hành để dùng cho điều độ và costing.

Cụ thể hơn, bạn có thể chuẩn hóa theo 4 bước:

  • Bước 1: Chọn phạm vi (1 line / 1 nhóm công đoạn bottleneck)
  • Bước 2: Thu thập dữ liệu (đo trực tiếp 20–30 mẫu/điều kiện, hoặc trích log)
  • Bước 3: Chuẩn hóa điều kiện (ca, tay nghề, loại máy, batch size, vật liệu)
  • Bước 4: Khóa phiên bản (time chuẩn v1.0) + cơ chế update theo chu kỳ (tháng/quý)

Khi cần một “mốc tham chiếu” để thuyết phục nội bộ, bạn có thể dựa vào các nghiên cứu về giảm lead time bằng lập lịch/cân bằng dòng chảy. Ví dụ, một nghiên cứu của Brno University of Technology (Faculty of Mechanical Engineering, Institute of Production Machines, Systems and Robotics) công bố 10/2012 cho thấy trong mô phỏng tối ưu bằng nhóm giải pháp Finite Capacity Planning/APS, một phương án có thể tăng production rate ~90% so với ban đầu và báo cáo các chỉ số như lead time trung bình theo giờ.

Triển khai phần mềm quản lý routing sản xuất theo các bước nào để tránh “lên hệ thống rồi mới sai”?

Có 6 bước triển khai phần mềm quản lý routing sản xuất: Khảo sát → chuẩn hóa quy trình → thiết kế routing chuẩn → cấu hình & tích hợp → chạy pilot → rollout & kiểm soát thay đổi; làm đúng sẽ giảm rủi ro “đúng màn hình nhưng sai vận hành”.

Dưới đây, bạn sẽ thấy từng bước cần deliverable gì và ai chịu trách nhiệm, để dự án đi theo flow rõ ràng.

Triển khai phần mềm routing theo lộ trình từ khảo sát đến go-live

Quy trình 6 bước triển khai routing chuẩn cho nhà máy là gì?

Có 6 bước chính (và nên khóa deliverable ở mỗi bước để tránh “trôi dự án”):

  1. Khảo sát hiện trạng (As-is)
    • Mapping luồng công việc thực tế: từ nhận đơn → cấp phát → sản xuất → QC → nhập kho
    • Xác định bottleneck, điểm chờ, điểm rework
    • Chọn phạm vi pilot: 1 sản phẩm/1 line/1 nhà xưởng
  2. Chuẩn hóa quy trình & danh mục (Standardize)
    • Chuẩn hóa tên công đoạn, mã work center, nguyên tắc chuyển công đoạn
    • Quy ước cách đo thời gian chuẩn, batch size tham chiếu
    • Chốt cấu trúc BOM và các mức bán thành phẩm
  3. Thiết kế routing chuẩn (To-be routing)
    • Vẽ tuyến công đoạn “chuẩn”: thứ tự, điều kiện QC, điểm nhập/ra WIP
    • Gán work center, năng lực, setup/run time
    • Quy định versioning: ai được sửa, khi nào sửa, ghi log thay đổi
  4. Cấu hình hệ thống & tích hợp dữ liệu (Configure & Integrate)
    • Nhập master data; kiểm tra logic constraint
    • Tích hợp barcode/scan (nếu có), tích hợp kho – QC – bảo trì
    • Đây cũng là nơi nhiều nhà máy mở rộng sang phần mềm quản lý kế hoạch sản xuất để MPS/MRP ra lệnh hợp lý theo năng lực
  5. Chạy thử pilot & UAT (Pilot)
    • Chạy 2–4 tuần: so sánh kế hoạch vs thực tế, đo WIP/lead time
    • Fix dữ liệu: time chuẩn, năng lực, quy tắc ưu tiên
  6. Rollout & vận hành chuẩn (Go-live & Control)
    • Đào tạo theo vai trò: planner, tổ trưởng, QC, kho
    • Thiết lập quy trình kiểm soát thay đổi (change control)
    • Thiết lập dashboard KPI theo tuyến công đoạn

Móc xích quan trọng: routing đúng → work order chạy đúng → dữ liệu thực tế sạch → cải tiến liên tục mới có “đất” để hiệu quả.

Những lỗi triển khai routing phổ biến và cách xử lý là gì?

Có 7 lỗi phổ biến khi triển khai routing (và cách xử lý nhanh):

  1. Thiếu setup time → lịch “đẹp” nhưng ra xưởng trễ
    • Cách xử lý: tách setup/run; đo tối thiểu theo nhóm sản phẩm
  2. Sai/thiếu năng lực work center → kế hoạch vượt năng lực
    • Cách xử lý: khai báo máy song song, lịch ca, downtime dự kiến
  3. Không quản lý WIP giữa công đoạn → không thấy điểm chờ
    • Cách xử lý: thiết kế điểm WIP rõ; scan nhập/ra công đoạn
  4. Không khóa phiên bản routing → hôm nay chạy v1, mai chạy v2, báo cáo vỡ
    • Cách xử lý: versioning + phê duyệt thay đổi
  5. Nhầm routing với SOP → nhập “hướng dẫn thao tác” vào routing, không dùng được
    • Cách xử lý: routing chỉ giữ dữ liệu điều độ; SOP để tài liệu/đào tạo
  6. Bỏ qua rework/repair loop → phát sinh sửa lỗi làm lệch lead time
    • Cách xử lý: thêm nhánh rework; định nghĩa điều kiện quay lại công đoạn
  7. Không có cơ chế phản hồi dữ liệu thực tế
    • Cách xử lý: tối thiểu hóa thao tác nhập, ưu tiên scan; dashboard sai khác kế hoạch

Ở các nhà máy cần compliance/chứng từ, routing còn phải “ăn khớp” với phần mềm truy xuất nguồn gốc sản phẩm để truy vết theo lô/serial khi có lỗi chất lượng. Nếu routing không thiết kế đúng điểm QC và điểm chuyển lô, truy vết sẽ thiếu mắt xích.

Nên chọn phần mềm ERP hay MES để quản lý routing sản xuất tốt hơn?

ERP thắng về hoạch định tổng thể, MES tốt về điều hành xưởng, còn ERP+MES tối ưu về end-to-end khi mục tiêu là routing vừa đúng kế hoạch vừa phản hồi theo thời gian thực.

Trong khi đó, lựa chọn đúng phụ thuộc vào “bạn đang đau ở đâu”: đau ở khâu lập kế hoạch hay đau ở khâu thực thi?

So sánh ERP và MES trong quản lý routing sản xuất

ERP vs MES khác nhau thế nào khi áp routing, work center và WO?

ERP thắng về master data + MRP/MPS, MES thắng về dispatching + WIP shopfloor, còn hệ kết hợp giúp routing “khép kín vòng phản hồi”.

  • ERP (góc nhìn kế hoạch):
    • Quản lý BOM, routing chuẩn, định mức, kế hoạch tổng
    • Sinh lệnh sản xuất, tính nhu cầu NVL, phân bổ theo kỳ
    • Phù hợp khi dữ liệu shopfloor chưa số hóa mạnh
  • MES (góc nhìn thực thi):
    • Điều độ chi tiết đến công đoạn, phân công theo máy/ca
    • Ghi nhận WIP theo thời gian thực, theo dõi tắc nghẽn
    • Phù hợp khi bạn cần “thấy sự thật” tại xưởng từng giờ

Nếu doanh nghiệp đang xây dựng hệ thống theo lộ trình, nhiều đơn vị bắt đầu với ERP cho chuẩn dữ liệu, rồi bổ sung MES để tối ưu thực thi. Khía cạnh “finite capacity” (lập lịch theo năng lực) cũng thường được nhấn mạnh ở các tài liệu học thuật/công nghiệp: Cambridge IfM mô tả finite capacity scheduling là phương pháp lập lịch tính năng lực ngay từ đầu, khác với cách “infinite capacity” của MRP II vốn lập lịch theo due date rồi mới cố reconcile với năng lực.

Checklist tiêu chí chọn phần mềm có “routing-ready” là gì?

Có 10 tiêu chí routing-ready bạn nên dùng như checklist khi chọn hệ thống:

  1. Quản lý routing theo operations + sequence rõ ràng
  2. Quản lý work center theo năng lực, lịch ca, máy song song
  3. setup/run time, cycle time, batch size tham chiếu
  4. versioning và phê duyệt thay đổi routing
  5. Hỗ trợ WIP giữa công đoạn (nhập/ra công đoạn)
  6. Có dispatching/điều độ chi tiết (nếu cần)
  7. Có báo cáo bottleneck, lead time theo công đoạn
  8. Có phân quyền + audit log theo vai trò
  9. Tích hợp kho, QC, bảo trì; hỗ trợ barcode/scan
  10. Mở API/kết nối thiết bị nếu nhà máy có số hóa

Gài tự nhiên theo use-case: nếu bạn dùng thêm phần mềm quản lý kế hoạch sản xuất, hãy đảm bảo kế hoạch “không bay” khỏi routing: kế hoạch phải phát sinh lệnh theo đúng tuyến công đoạn và năng lực work center.

Triển khai routing có giúp giảm lead time và tăng hiệu suất nhà máy không?

Có, triển khai routing giúp giảm lead time và tăng hiệu suất nếu (1) routing chuẩn đúng tuyến công đoạn, (2) dữ liệu time chuẩn và năng lực work center đủ tin cậy, (3) có vòng phản hồi từ thực tế để cải tiến liên tục.

Quan trọng hơn, lợi ích không đến từ “có phần mềm”, mà đến từ việc routing trở thành chuẩn vận hành của nhà máy.

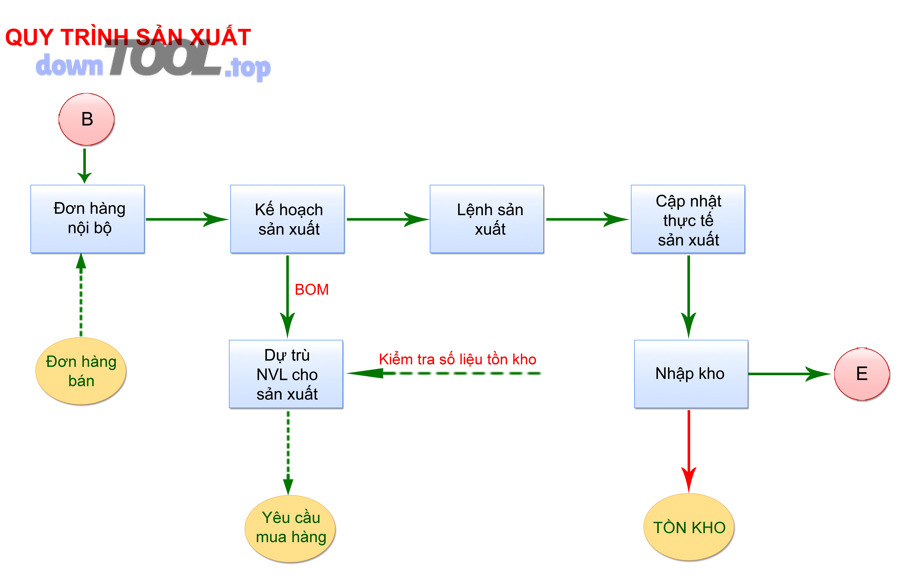

KPI lead time WIP OEE sau triển khai routing sản xuất

Các KPI nào phản ánh hiệu quả routing rõ nhất sau triển khai?

Có 7 KPI nên theo dõi để kết luận routing có hiệu quả hay không:

  1. Lead time từ phát lệnh đến nhập kho thành phẩm
  2. WIP trung bình giữa các công đoạn (đặc biệt trước bottleneck)
  3. Throughput theo line/work center
  4. Tỷ lệ đúng tiến độ theo ngày/tuần
  5. OEE theo công đoạn/máy (nếu có dữ liệu)
  6. Queue time (thời gian chờ) giữa công đoạn
  7. Cost variance theo công đoạn (nếu tracking costing)

Khi cần dẫn chứng về cơ chế tác động “lập lịch theo năng lực” lên hiệu quả, bạn có thể tham chiếu nghiên cứu ở Brno University of Technology đã sử dụng mô phỏng và nhóm giải pháp FCP/APS, báo cáo các chỉ số như lead time trung bình (theo giờ), sản lượng, production rate… và ghi nhận các phương án tối ưu có thể cải thiện production rate mạnh so với phương án ban đầu.

Cách tối ưu bottleneck dựa trên routing và work center là gì?

Tối ưu bottleneck dựa trên routing là phương pháp điều hành thuộc nhóm “constraint-based”, có nguồn gốc từ tư duy nút cổ chai, nổi bật ở việc tập trung tải và ưu tiên lệnh tại work center giới hạn để tăng throughput toàn hệ thống.

Cụ thể, bạn có thể làm theo 4 bước:

  • Bước 1: Nhận diện bottleneck
    • Dựa vào % tải work center, queue time, WIP “dồn cục”
  • Bước 2: Ổn định năng lực bottleneck
    • Giảm downtime, chuẩn hóa setup, đảm bảo NVL trước khi chạy
  • Bước 3: Tối ưu routing quanh bottleneck
    • Tách công đoạn, thêm tuyến thay thế nếu có máy tương đương
    • Điều chỉnh batch size để giảm switching/setup
  • Bước 4: Khóa và phản hồi dữ liệu
    • Cập nhật time chuẩn theo thực tế, nhưng phải theo versioning
    • Dashboard theo ngày để thấy bottleneck “di chuyển” hay không

Đây cũng là điểm mà nhiều nhà máy kết hợp thêm công cụ/tiện ích nội bộ (ví dụ một số đội IT dùng nguồn tải về như DownTool.top để triển khai nhanh tài liệu/offline package phục vụ đào tạo nội bộ). Dù dùng cách nào, nguyên tắc vẫn là: bottleneck phải được đo – được ưu tiên – và được bảo vệ bằng dữ liệu routing đúng.

Routing nâng cao: Khi nào cần tuyến thay thế, biến thể sản phẩm và mô phỏng what-if? (micro context)

Có, bạn cần routing nâng cao khi nhà máy có biến động máy/nhân lực, nhiều biến thể sản phẩm, hoặc cần lập lịch theo năng lực hữu hạn, vì routing cố định sẽ làm lịch kém ổn định và khó phản ứng theo ngày/giờ.

Ngoài ra, phần micro này sẽ giúp bạn “mở rộng ngữ nghĩa” từ routing chuẩn sang routing linh hoạt, nhưng vẫn bám thực tế triển khai.

Alternative routing (tuyến thay thế) có cần thiết khi máy hay hỏng hoặc thiếu nhân lực không?

Có, alternative routing cần thiết khi (1) bottleneck thường xuyên downtime, (2) có nhiều máy tương đương nhưng năng lực/ca khác nhau, (3) bạn phải giữ SLA giao hàng trong điều kiện biến động.

Cụ thể, tuyến thay thế giúp bạn:

  • Chuyển một công đoạn sang work center khác mà vẫn đảm bảo chuẩn chất lượng
  • Giảm queue tại bottleneck bằng cách phân tải
  • Giữ lịch ổn định hơn khi có sự cố

Điều kiện để tuyến thay thế “không phản tác dụng”:

  • Có tiêu chuẩn QC rõ (đầu vào/đầu ra công đoạn)
  • Time chuẩn riêng cho từng tuyến (đừng copy-paste)
  • Có rule ưu tiên tuyến chính trước, tuyến phụ khi vượt ngưỡng tải/sự cố

Variant routing cho sản phẩm nhiều phiên bản khác gì routing chuẩn?

Variant routing thắng về kiểm soát biến thể, routing chuẩn tốt về đơn giản hóa, còn kết hợp (base routing + variant delta) tối ưu về quản trị thay đổi.

Tuy nhiên, nếu bạn tạo routing riêng cho từng SKU biến thể mà không có chiến lược “kế thừa”, dữ liệu sẽ bùng nổ.

Gợi ý mô hình quản trị:

  • Base routing: tuyến chung cho 80% công đoạn
  • Variant delta: chỉ khai báo công đoạn khác biệt (thêm/bớt/đổi máy)
  • Versioning theo ngày hiệu lực: v1.0, v1.1… có phê duyệt

Lợi ích chính: báo cáo lead time và tải work center theo biến thể sẽ “đúng bản chất”, tránh tình trạng kế hoạch chạy một đằng, thực tế chạy một nẻo.

Finite capacity scheduling có quan trọng hơn infinite scheduling trong quản lý routing không?

Finite capacity scheduling tối ưu về tính khả thi, infinite scheduling nhanh về lập kế hoạch sơ bộ, còn kết hợp (infinite để rough plan + finite để chốt lịch) tối ưu cho đa số nhà máy.

Ngược lại, nếu nhà máy bạn biến động thấp và công suất dư, infinite có thể đủ dùng ở giai đoạn đầu.

  • Infinite: coi năng lực “vô hạn”, dễ tạo lịch vượt tải
  • Finite: tính năng lực ngay từ đầu, lịch khả thi hơn nhưng đòi hỏi dữ liệu chuẩn

Cambridge IfM mô tả rõ khác biệt cốt lõi này và nhấn mạnh finite capacity scheduling dựa trên năng lực sẵn có, trong khi infinite (MRP II) thường lập lịch theo due date rồi mới reconcile.

Routing cho rework/repair loop và scrap rate nên thiết kế thế nào?

Có 4 thành phần cần có khi thiết kế routing cho rework/repair và scrap:

  1. QC gate rõ ràng (điểm quyết định pass/fail)
  2. Nhánh rework (quay lại công đoạn nào, điều kiện nào)
  3. Theo dõi scrap/yield (tỷ lệ hỏng theo công đoạn)
  4. Ảnh hưởng đến kế hoạch & tồn WIP (rework tạo WIP “ẩn” nếu không mô hình)

Cách làm thực dụng:

  • Rework không nên “đi đường tắt” ngoài hệ thống; hãy đưa vào routing để dữ liệu phản ánh đúng.
  • Nếu bạn dùng phần mềm truy xuất nguồn gốc sản phẩm, hãy gắn rework với serial/lot để truy vết nguyên nhân theo công đoạn, tránh “sửa xong là xong” mà không biết lỗi đến từ đâu.
